商業 · 新聞解讀
Google 與 Constellation 的 3,590 MW 協議:新增核電容量僅 890 MW
兩份合約各有不同作用:一份支持現有反應爐提高輸出,另一份確保由 Constellation 的在運機組供電。首項增容預計於 2028 年投入運行。

Google 與 Constellation 於 10 月 6 日宣布一項 3,590 MW 的電力安排,但標題中的全部數字並非都是新增核電容量。這套安排把計畫新增的 890 MW 核電輸出,與 PJM 電力市場中另外 2,700 MW 的合約供電合併計算。這項區別會改變讀者應如何理解這筆交易。
兩份合約,代表兩項不同主張
新增核電部分採用一份為期 20 年的購電協議,另外的供電安排則維持 15 年。路透社報導,2,700 MW 並未綁定特定發電來源,因此不應把它描述為另一批新建核電。

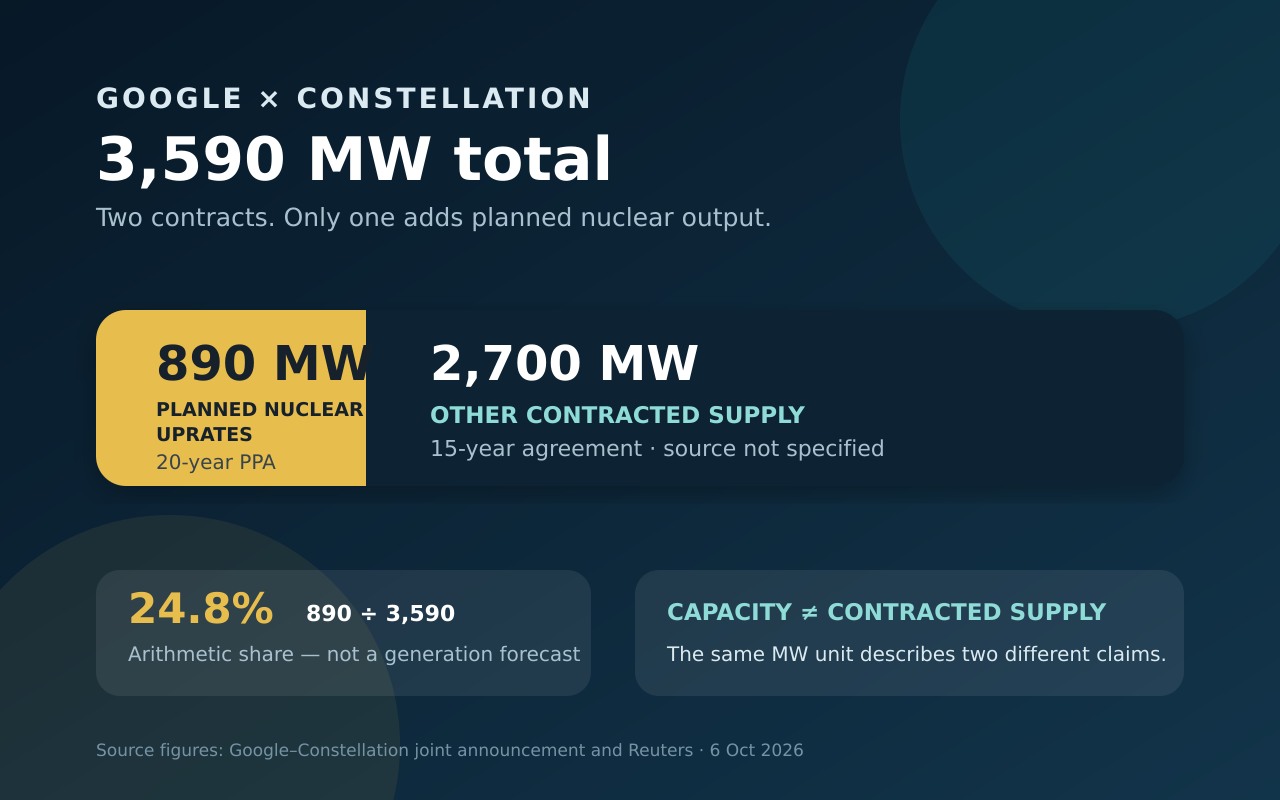

890 加上 2,700 等於報導中的 3,590 MW 總量。以前一個數字除以總量,新增核電約占 24.8%,也就是大約四分之一。這是本文依據公布數字所做的計算,不是對這些項目將產生多少電力的另一項預測。
讀者比較不同公告時,核心問題是:數字描述的是新增發電能力,還是一份供電合約?兩者在商業上都可能重要,但含義並不相同。若把每一個合約 MW 都視為電網新增容量,就會誇大這份協議帶來的新增核電貢獻。
增容不是新建反應爐

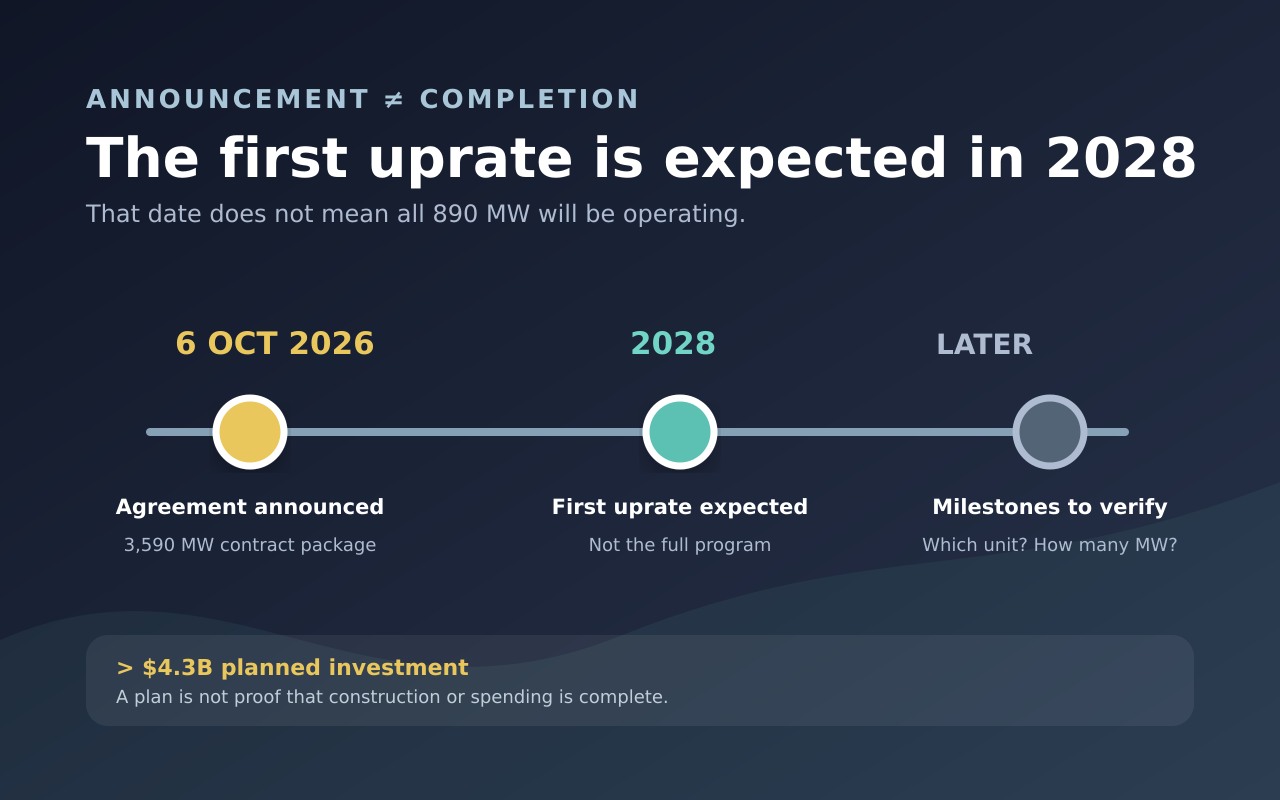

兩家公司計畫升級位於伊利諾州、賓夕法尼亞州與紐澤西州六個場址的 11 部現有核電機組。聯合公告描述了設備與技術改良,首項增容預計於 2028 年投入運行,但公告並未表示全部 890 MW 都會在該年上線。
工程上的差異很直接:提高現有電廠的輸出,不等於興建另一座反應爐。拿它與一座大型反應爐的輸出比較,只是在描述規模,不是在說明受委託興建的工程類型。
還要分清兩個時間點。10 月 6 日是協議公告日;2028 年則是首項升級輸出預計開始的時間。簽署合約不會讓未來容量今天就可使用,首項交付里程碑也不是整個計畫的完工日期。
標題數字沒有告訴你的事
MW 描述的是功率,不是一整年的電能總量。只靠總數無法計算年發電量;要做有意義的電能估算,還需要運行時段以及實際輸出的假設。
兩份合約的年期並不能填補這項資訊缺口。20 年協議是商業期限,不是每座電廠都會連續 20 年以最大輸出運轉的證據。同樣地,標題也無法證明電力會經由哪條實體路徑送到特定資料中心。
公告也沒有計算家庭未來的電費。增加容量、確保長期收入,以及讓客戶帳單出現可衡量的降幅,是三項不同主張。前兩項可以根據協議討論;第三項則需要公告未提供的證據。
項目推進時應觀察什麼
兩家公司把 Constellation 的計畫投資金額列為超過 43 億美元。應把它視為已公布的投資計畫,而不是工程或支出已經完成的證明。
有用的後續報導應確認哪一項增容已投入運行、帶來多少額外輸出,以及後續里程碑是否改變。這些觀察才能顯示 890 MW 計畫的進度。再次引用整體 3,590 MW 合約數字,本身無法回答這些問題。
目前,準確說法比「Google 新增 3.6 GW 核電」更為有限:這筆交易支持計畫中的 890 MW 核電增容,並另行安排 2,700 MW 供電。這樣既保留協議的規模,也不會把合約電力寫成尚未存在的發電能力。
