Anthropic 签下首个加拿大数据中心租约,但 Point Tupper 仍是分期计划

租约是真实的,100 亿加元园区与风电计划尚未建成。EverWind 目标为 2027 年末 95 MW、2028 年扩建,并在完全建成后达到 420 MW。

原创图示:区分已签 Anthropic 租约和已宣布投资,与尚待完成的建设、审批和运行结果。
原创插画:租约已经签署,园区仍是分期计划。 Watch at Ease

Reuters 10 月 16 日报道,Anthropic 已与 EverWind 签署长期租约,将使用其拟建于新斯科舍省 Point Tupper 的数据中心容量。这是 Anthropic 在加拿大的首个数据中心协议,也为项目确定了首期客户。

关键在于时间边界:租约和投资公告不等于园区已经运行。EverWind 计划在 2027 年末启动 95 MW 首期,2028 年再扩建 325 MW,完全建成后达到 420 MW,期间仍受商业、技术和监管条件限制。

真正签署了什么

Reuters 报道 Anthropic 与 EverWind 签署长期容量租约。EverWind 上午公告只称客户为一家前沿 AI 开发商,Anthropic 当天晚些时候确认身份。

客户承诺因此得到确认,但公开材料未披露租约价格、Anthropic 预留的准确容量或保证投运日期。

100 亿加元如何构成

EverWind 称拟投入逾 100 亿加元:80 多亿用于开发、建设、持有和融资数据中心园区,20 亿用于四个陆上风电项目。这是计划,并不表示资金已全部支出。

公司预测园区和风电组合将带来约 2,000 个建设岗位和 215 个长期岗位。经济与税收数字属于项目预测。

三个容量节点

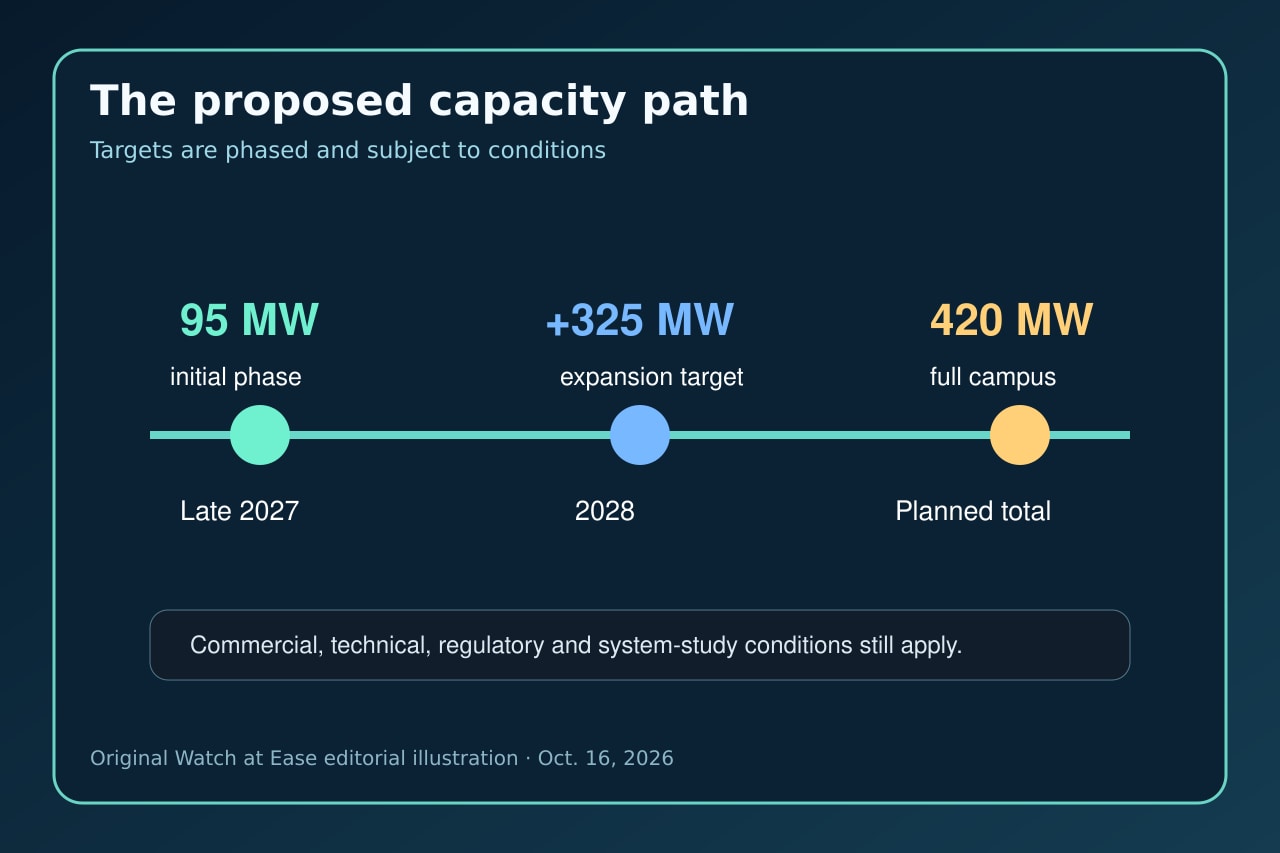

计划从 2027 年末 95 MW 起步,2028 年再扩建 325 MW,完全建成后达到 420 MW。Global News 也报道了相同分期,并指出工业和环境审批仍需推进。

EverWind 承诺承担相关电网成本、部署储能并在必要时降低电网取电。初期与完全建成后的用水量也只是当前设计假设,需日后核实。

下一步应看什么

真正的下一批证据是电网研究、审批、融资、开工节点,以及 Anthropic 实际使用多少容量。

电价、用水和社区收益承诺也应由可执行审批与未来运行数据检验。准确说法是首个加拿大租约为大型分期计划提供锚点,而不是园区已经建成。
